兵庫県|アクアス5のセントラル浄水器を設置

こんにちは。オール浄水システム・アクアス5の工事部・安達です。
今回は、兵庫県にお住まいのお客さま宅へアクアス5のセントラル浄水器を設置した事例をご紹介します。


・兵庫県にお住まいのSさま
・戸建て住宅
・標準工事


今回のお客さまは、すでにオール浄水システム・アクアス5をご利用いただいているご親族さまからのご紹介でした。ご紹介いただき誠にありがとうございます。

まずはじめに、お電話でお住まい周りの状況を伺いました。

水道メーターは駐車場にあり、建物周りには土の部分とコンクリート部分の両方があるとのこと。
お車を停める場所のため、駐車場への設置は避けたいというご希望でした。

そこで、セントラル浄水器の設置位置や追加工事の必要があるかどうかを確認するため、下見に伺うことになりました。

下見の結果、建物右奥の土の部分に設置する方法がよさそうだと判断しました。
さらに、お客さまが給水配管図面をご用意くださっていたため、図面でも配管経路を確認することができました。

確認したところ、追加工事の必要はなさそうです。
下見が終わり、セントラル浄水器の設置工事日を打ち合わせしました。

【 設置工事当日 】

いよいよアクアス5設置工事当日です。
まずは下見で確認した位置の掘削作業から始めました。

ところが、掘っても掘っても給水配管が出てきません。
図面ではこの位置に配管が埋設されているはずなのですが、見つからないのです。

お客さまへ状況をご説明し、ご自宅を建てた工務店さまへ配管経路をご確認いただくことになりました。
この日は工事の継続が難しいため、確認後に改めて工事に伺うことになりました。

その日のうちに工務店さまからご連絡があり、実際の配管は建物右奥へ行く手前で左に曲がっていることが分かりました。

その位置は土とコンクリートの両方にまたがる場所です。場合によってはコンクリートのはつり補修工事が必要になる可能性がありましたが、お客さまへご説明しご了承をいただきました。

【 再訪問での工事 】

再訪問日当日です。
工務店さまにご確認いただいた位置から掘削を開始しました。

まずは土の部分を掘り進めていくと......ついに給水配管を発見しました!

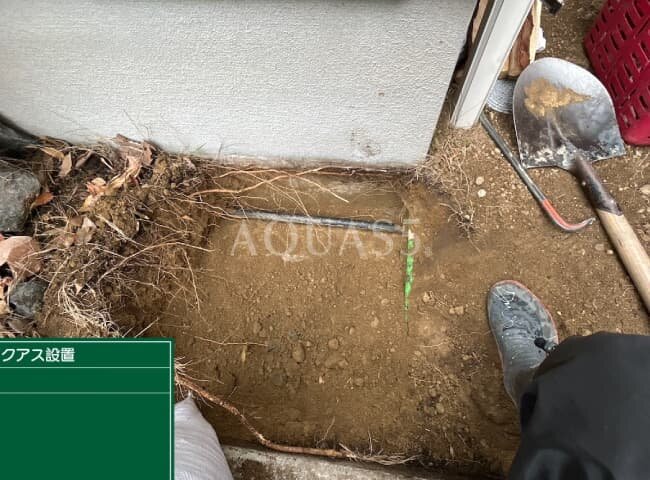

セントラル浄水器設置工事 給水配管の掘削作業の様子

追加工事の必要もなく、予定どおり工事を進めることができました。
オール浄水になる配管であることも確認できましたので、給水配管を立ち上げていきます。

次に、浄水と水道水を切り替えるためのバイパスバルブを設けます。

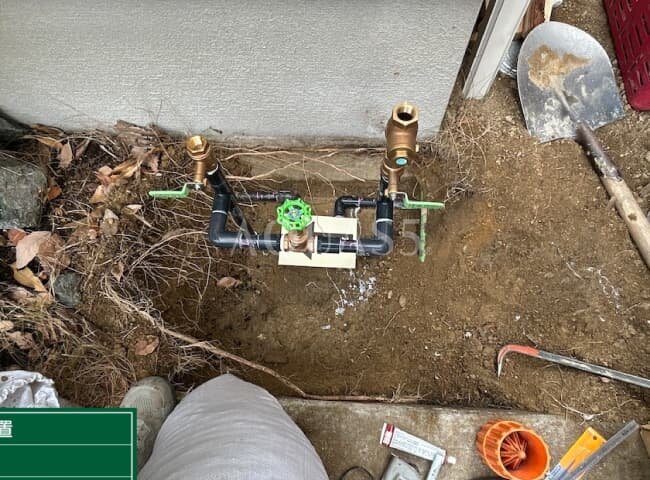

給水配管を立ち上げバイパスバルブを設置するセントラル浄水器工事

掘削した土を戻し、アクアス5本体を接続します。

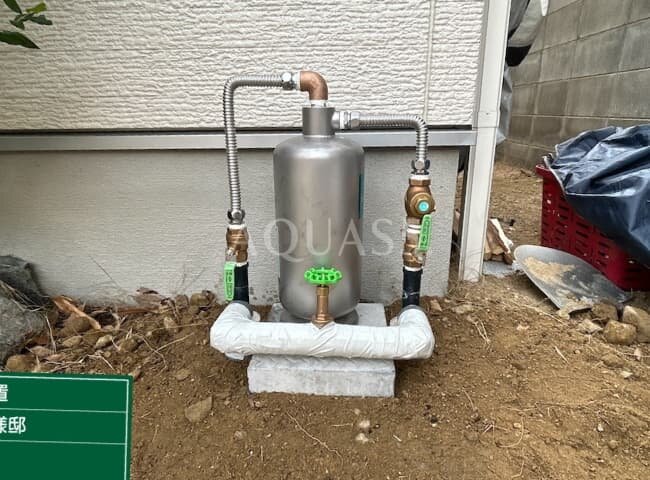

セントラル浄水器アクアス5本体の接続作業

配管部分にはしっかりと保温材を施工します。

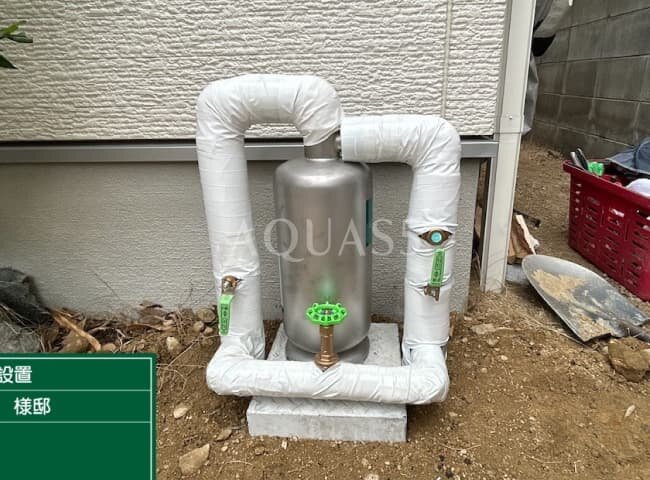

セントラル浄水器配管の保温材施工の様子

最後にステンレス製カバーを設置して、設置工事は無事完了しました。

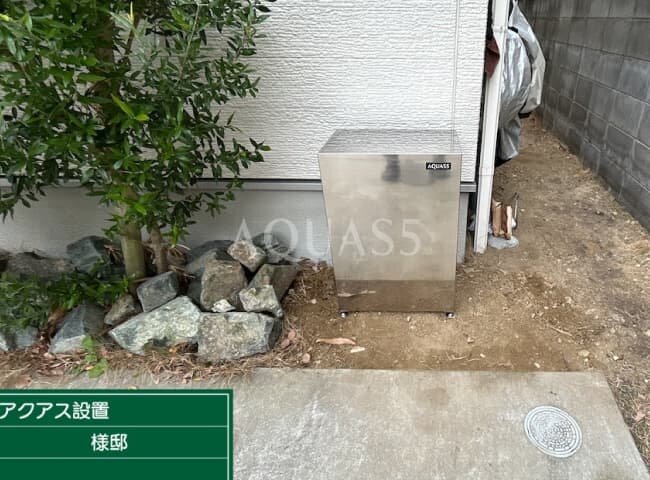

アクアス5設置後ステンレスカバーを取り付けた完成状態

Sさま、このたびは下見と2日にわたる設置工事にお時間をいただきありがとうございました。

残留塩素などの有害物質が除去されたやさしい浄水を、ご家族皆さまで安心してお楽しみいただけましたら大変うれしく思います。今後ともどうぞよろしくお願いいたします。

-----------------------------------
